2021年10月30日15:48分,隨著安裝工人緊固16條M75螺栓螺母,標志著瑞泰項目核心設備氧化反應器吊裝一次成功。氧化反應器既是濕式氧化裝置的核心單元,也是項目安裝工作的重要節點。是中化環境迄今為止進行的最大的設備吊裝作業,展示了中化環境科技工程有限公司(以下稱“環境科技公司”)的工程管理能力。
瑞泰項目采用中化環境自主研發的催化濕式氧化技術,以去除高鹽、高濃廢水中的TOC為主要目的,是寧夏瑞泰科技股份有限公司精細化工副產鹽資源化循環利用示范項目的重要單元。氧化反應器作為催化濕式氧化技術的核心設備,重約135噸,高約36米,直徑約1.8米,加之現場場地狹小、障礙物多,吊裝難度大,危險性高,此項安裝工作關系到項目目標的按期完成。 本次大型設備吊裝作業,受環境科技公司領導的高度重視,瑞泰項目部于前期精心準備。吊裝方案是大件吊裝的重要技術方案,是順利完成吊裝任務的關鍵核心。項目部在初步設計階段不斷籌劃完善方案,完成施工圖設計以后,根據氧化反應器的技術參數、現場情況及吊車性能,采用雙機滑移吊裝工藝方案:一臺800噸汽車吊作為主吊機、一臺300噸汽車吊作為輔助吊機溜尾的吊裝工藝進行吊裝作業。根據現場的地質狀況,項目部和施工單位多次討論,形成了報審的吊裝方案。10月15日,組織中石化吊裝專家對吊裝方案進行了評審,并通過了吊裝方案。

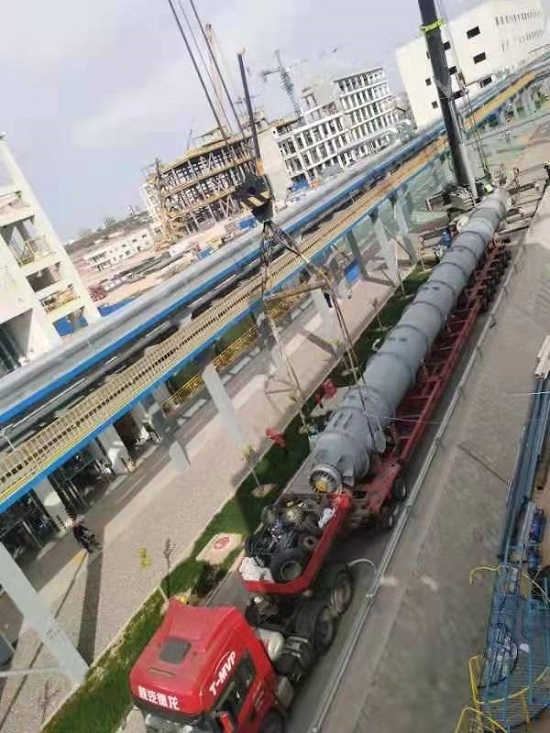

在準備吊裝方案的同時,項目部提前對反應器運輸車輛進場路線進行了勘察及吊裝場地平整。反應器在18日發貨以后,項目部和采購經理及時溝通,跟蹤反應器的運輸路徑及行程,每天反饋設備運輸位置,便于安排吊車進場。

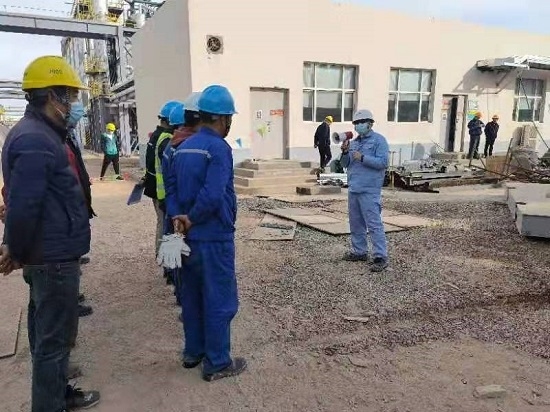

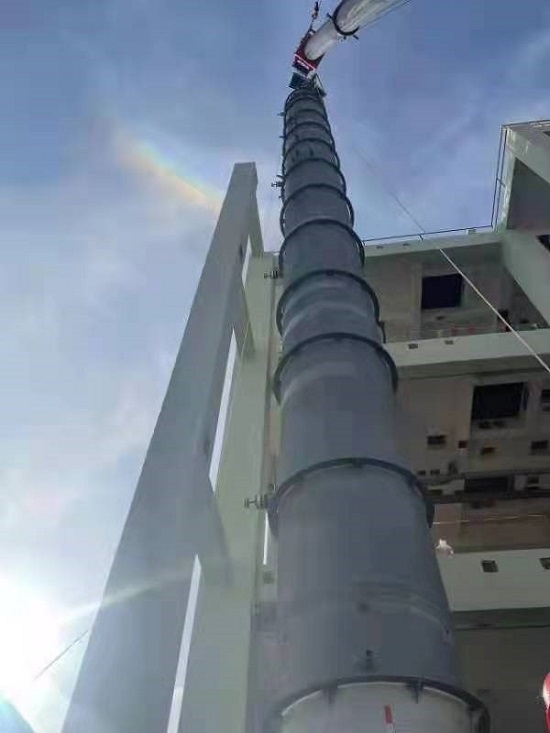

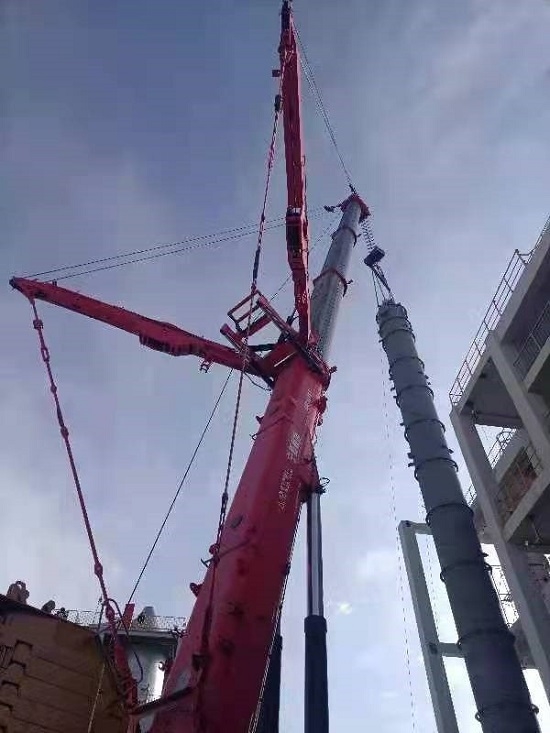

10 月30日7:00,在歷時12天后,克服了疫情影響、超長運輸等不利條件,反應器終于到達瑞泰項目現場。隨著地基承載力復驗、墊板就位、800噸吊車支腿打開、超起裝置安裝、配重安裝、吊具檢查等各項工作逐步展開,吊裝車輛準備工作完成并通過檢查驗收,設備吊裝條件完備。項目部在作業前的交底會上,就安裝人員的工作分工、工作順序、吊裝要點等事項逐一進行了布置;環境科技公司總經理助理肖滌對作業安全和吊裝注意事項進行了要求;15:08分,在司索員哨聲指揮下,設備試吊、設備直立、輔吊脫鉤、設備就位、主吊脫鉤按照計劃逐一完成,設備墊鐵調整及緊固螺栓,氧化反應器安裝工作歷時40分鐘圓滿完成。
本次吊裝作業的圓滿成功獲得了業主單位的肯定,同時為后期管道安裝、單機調試及工藝調試打下了良好基礎。 |
